АГРОТЕХНИЧЕСКИЕ ТРЕБОВАНИЯ
- Заравнивают временные оросители двумя (реже одним) проходами агрегатов.
- После прохода агрегата трасса временного оросителя должна иметь ровный продольный и поперечный профиль, а сорная растительность должна быть срезана и засыпана под грунтом.в местах эрозионных вымоин на трассе оросителя подсыпают землю и разравнивают ее.
- При образовании глыбистой поверхности после заравнивания проводят каткование трассы.
- Уровень засыпанного канала после уплотнения не должен возвышаться над поверхностью поля более чем на 10 см.
КОМПЛЕКТОВАНИЕ АГРЕГАТОВ
- Заравнивают временные оросители заравнивателями КЗУ-0,ЗВ в агрегате с трактором ДТ-75.
ПОДГОТОВКА АГРЕГАТОВ К РАБОТЕ
Подготовка заравнивателя КЗУ-0,3
- Навешивают основную раму на навесное устройство трактора, при этом центральную тягу закрепляют на верхнем отверстии верхнего кронштейна рамы, продольные тяги надевают на пальцы нижних кронштейнов с наружных сторон и фиксируют чекой трактора.
- Выдвигают удлинители рамы 2 (рис. 5) из полого квадратного бруса рамы на размер, соответствующий захвату, на который устанавливают орудие, после чего затягивают гайки хомутов так, чтобы удлинители не имели люфта.
- Устанавливают правый 3 и левый 1 отвалы симметрично под углом 30° к направлению движения машины.
- В передней части отвалов на квадратные плиты устанавливают подушки 6, охватывающие удлинители сверху и снизу, закрепляют подушки болтами; при этом болты должны быть затянуты так, чтобы подушки зажали удлинители и не имели возможности перемещаться вдоль удлинителей. Закрепленные отвалы не должны иметь люфта относительно рамы.
- Размер между носками передних ножей должен соответствовать выбранному захвату, который может быть равен 2100, 2500, 2800 мм.
- Через отверстия плит, приваренных к задней части отвалов, и отверстия в заднем брусе рамы пропускают болты и затягивают их.
К уголкам, приваренным к задней балке, болтами присоединяют доску заднего катка 5. Нижнюю часть доски прикрепляют к отвалам через уголки и растяжки, а также устанавливают на удлинители рамы боковые катки 4 (катками назад по ходу орудия).

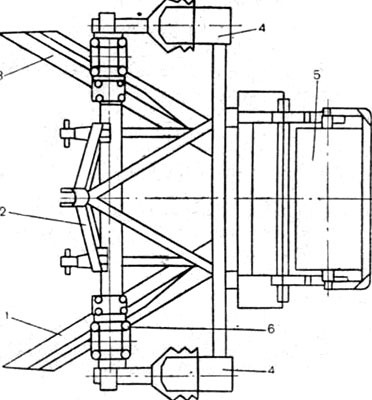

Рис. 5. Схема установки для заравнивания каналов:
1 — левый отвал; 2 — основная рама; 3 —правый отвал; 4 — боковой каток; 5 — задний каток; 6 — подушка.
Катки устанавливают так, чтобы продольные оси их находились на расстоянии 150...250 мм от края наружных подушек крепления отвалов к удлинителям рамы.
- Устанавливают раму орудия с навешенным заравнивателем в горизонтальное положение путем удлинения или укорачивания одной из тяг гидроподъемника.
ПОДГОТОВКА ПОЛЯ
- До начала заравнивания и оправки из зоны трассы временных оросителей должны быть убраны все посторонние предметы, включая технику, удобрения, тару и применяемый поливной инвентарь (щиты для перекрытия временных оросителей).
- К местам больших размывов оросителей подвозят грунт и восстанавливают берму оросителя, необходимую для движения трактора с заравнивателем.
РАБОТА ЗАРАВНИВАТЕЛЯ КЗУ-0,3
- Работы начинают при влажности почвы не более 27%.
- Заезжают на ороситель с конца канала, опускают рабочий орган и двигаются так, чтобы канал оставался между гусеницами.
- Во время работы проверяют качество уплотнения почвы задним катком. Если уплотнение плохое, опускают задний каток ниже доски путем перестановки штырей.
- После завершения заравнивания временного оросителя поднимают заравниватель в транспортное положение и переезжают на следующий. На следующем оросителе операции повторяют.
КОНТРОЛЬ КАЧЕСТВА РАБОТЫ
- Контроль качества осуществляют трактористы-машинисты, бригадиры или гидротехники.
- Наличие сорной растительности и глыбистости определяют визуально.
- Уровень грунта засыпанного канала над поверхностью поля замеряют в трех-пяти точках по длине мерной линейкой или профилографом. Превышение не должно составлять 10 см.
ТЕХНИКА БЕЗОПАСНОСТИ
При заравнивании временных оросителей соблюдают все правила безопасности, как и при их нарезке.
